兩算對比指:材料預算單與實際發生的材料進行量、價的對比:

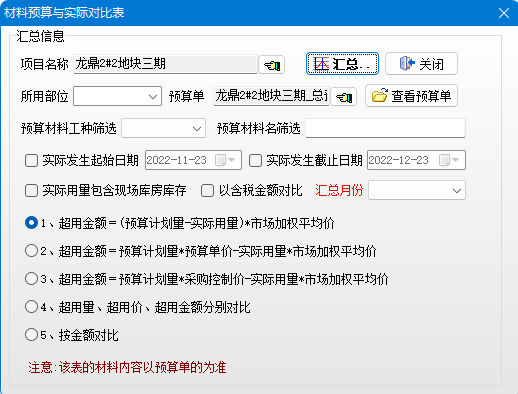

對比是按照預算單材料名稱為基準的。可以按照部位、工種、材料名稱篩選,還可以選擇實際發生起始時間,實際用量是否保存庫存、已含稅金額對比,按照月份匯總。
對比表有5種對比方式 :
①、超用金額=(預算計劃量-實際用量)*市場加權平均價
②、超用金額=預算計劃量*預算單價-實際用量*市場加權平均價
③、超用金額=預算計劃量*采購控制價-實際用量*市場加權平均價
④、超用量、超用價、超用金額分別對比
⑤、按照金額對比

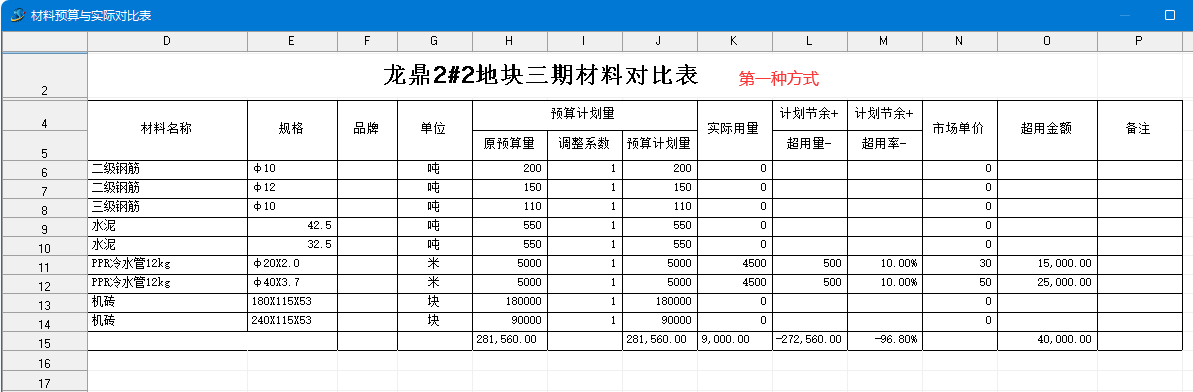

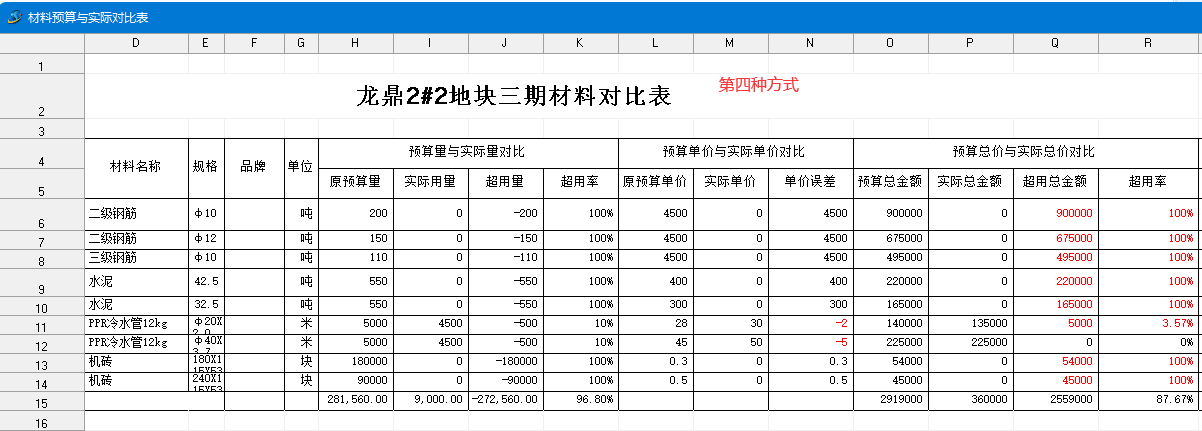

以上五種可以根據實際情況選擇。常用第一種和第四種,統計結果如下圖
