(1)工程經營狀況表各字段數據來源解釋
項目名稱:項目維護中項目名稱確定。

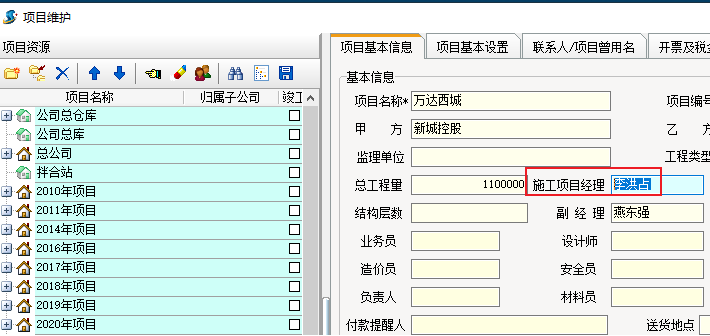

項目經理:項目維護à項目基本信息à項目施工經理。如下圖所示:
施工狀態:承包合同à合同狀態

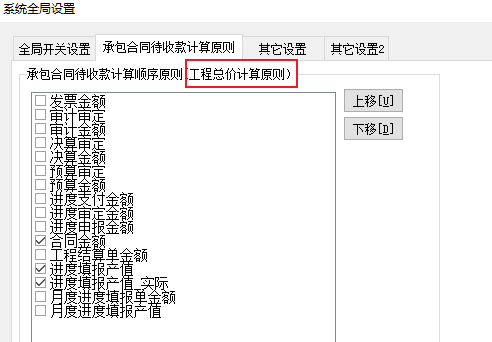

工程總價:根據承包合同待收款計算原則來取數確定,如下圖所示:
總工程量:項目維護à項目基本信息à總工程量
合同金額:承包合同à原始合同金額。

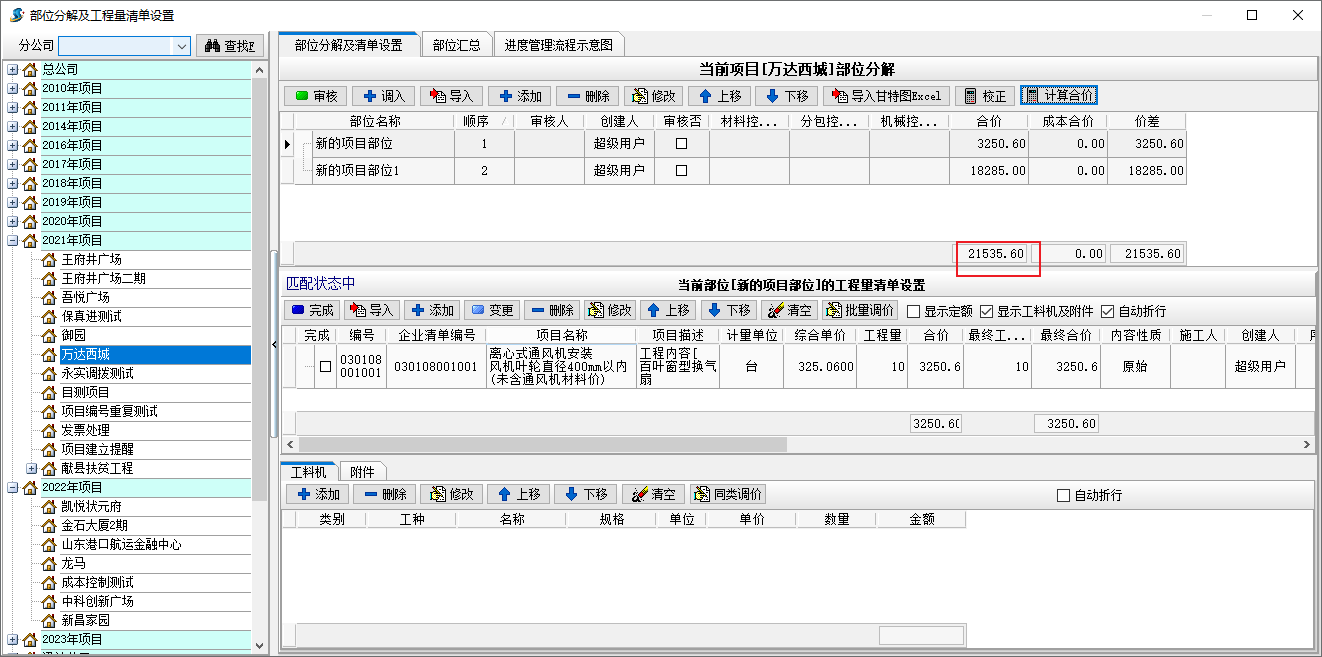

預算產值:部分分解及工程量清單設置中的清單匯總合價,如下圖所示。

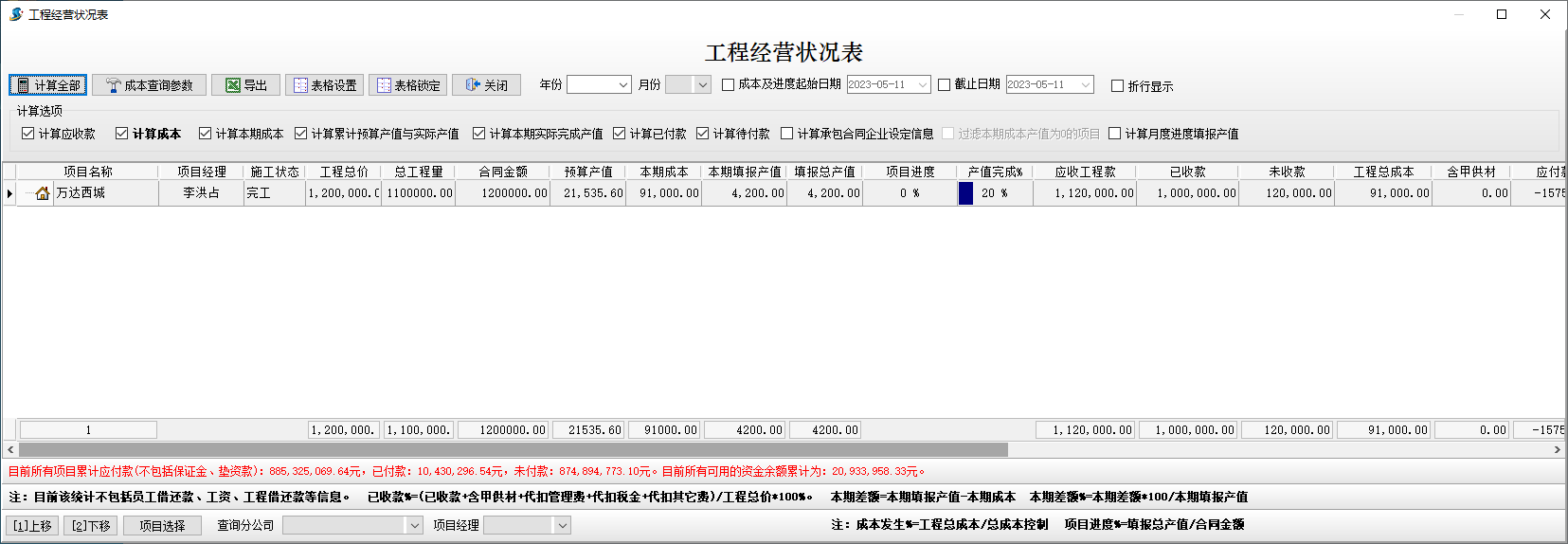

本期成本:根據年月選擇或時間選定后計算得出的項目成本。
工程總成本:剔除時間要素的項目成本。
本期填報產值:根據年月選擇或時間選定后【工程量清單進度填報】填報類別為[實際進度]的對應金額。
填報總產值:【工程量清單進度填報】填報類別為[實際進度]的對應金額。
項目進度:填報總產值/合同金額*100%。
產值完成%:填報總產值/預算產值*100%。
應收工程款:工程總價(根據承包合同待收款計算原則得出)-管理費-稅金-其它費-含甲供材-質保金;
含甲供材:甲供材確認扣除的金額;
管理費:承包合同甲方對乙方收取的管理費金額;
稅金:承包合同甲方對乙方收取的稅金金額;
其它費:承包合同甲方對乙方收取的其它費金額;
已收款:為當前承包合同關聯的收款單金額;
待收款:應收工程款-已收款;

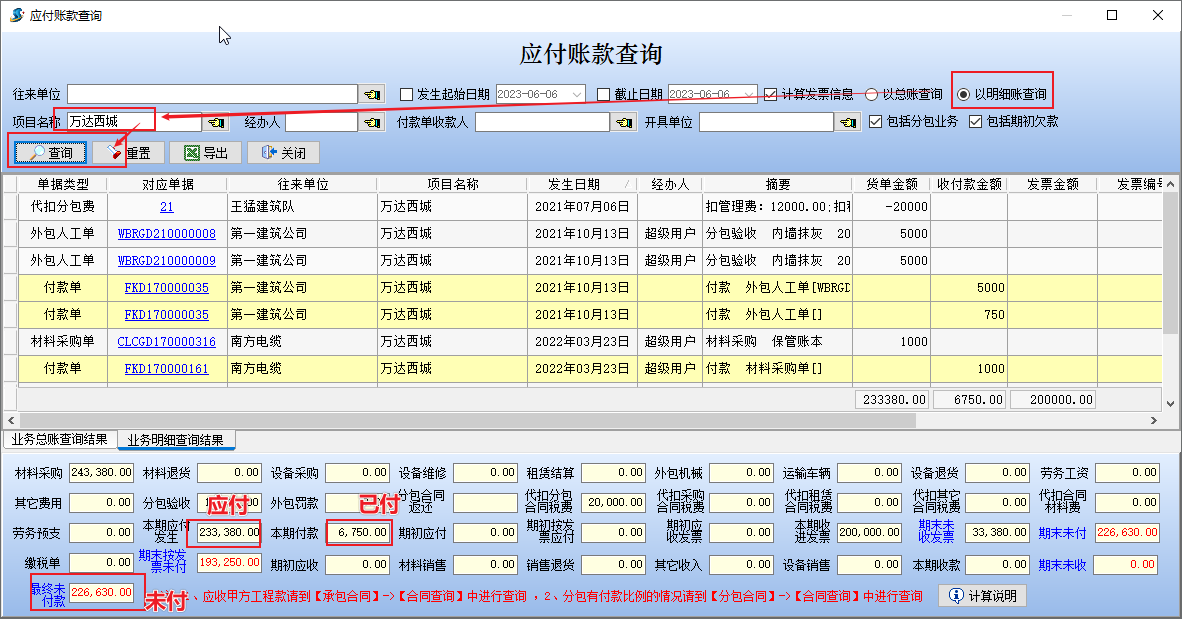

應付款:【財務】→【應付賬款查詢】根據項目名稱查詢明細賬查詢所得的本期應付發生;
已付款:【財務】→【應付賬款查詢】根據項目名稱查詢明細賬查詢所得的本期應付發生;
待付款:【財務】→【應付賬款查詢】根據項目名稱查詢明細賬查詢所得的本期付款;
待付款:【財務】→【應付賬款查詢】根據項目名稱查詢明細賬查詢所得的最終未付款;
