(勞務工資表,是根據之前已經登記過的考勤表、預支單及自定義其他補助、其他扣款來生成當月的勞務工資。勞務工資明細查詢,是根據各種條件來查詢勞務工資情況,例如 姓名、工種、班組等。項目勞務工資匯總,是根據項目來匯總整個項目人員的勞務工資。)

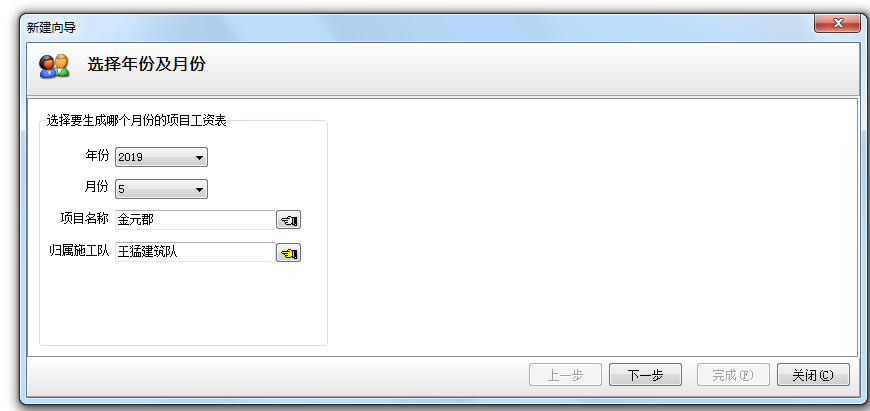

系統菜單欄,[勞務]-[勞務工資表]進入勞務工資列表。選擇“年份”以及“月份”,選擇對應的“項目名稱”,選擇對應的考勤單據,生成“勞務工資單”,如圖:
部分

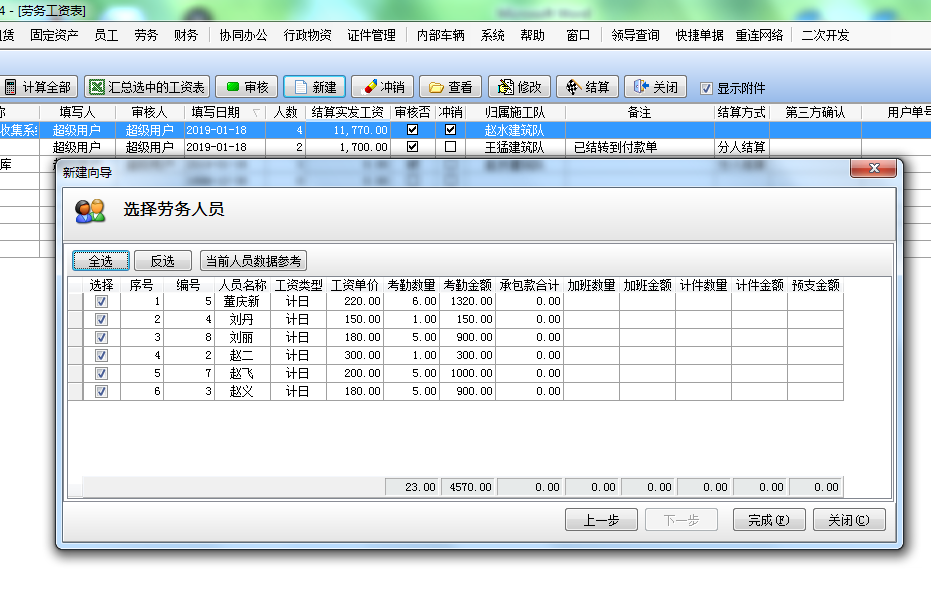

點擊下一步,可以選擇或者生成工資單

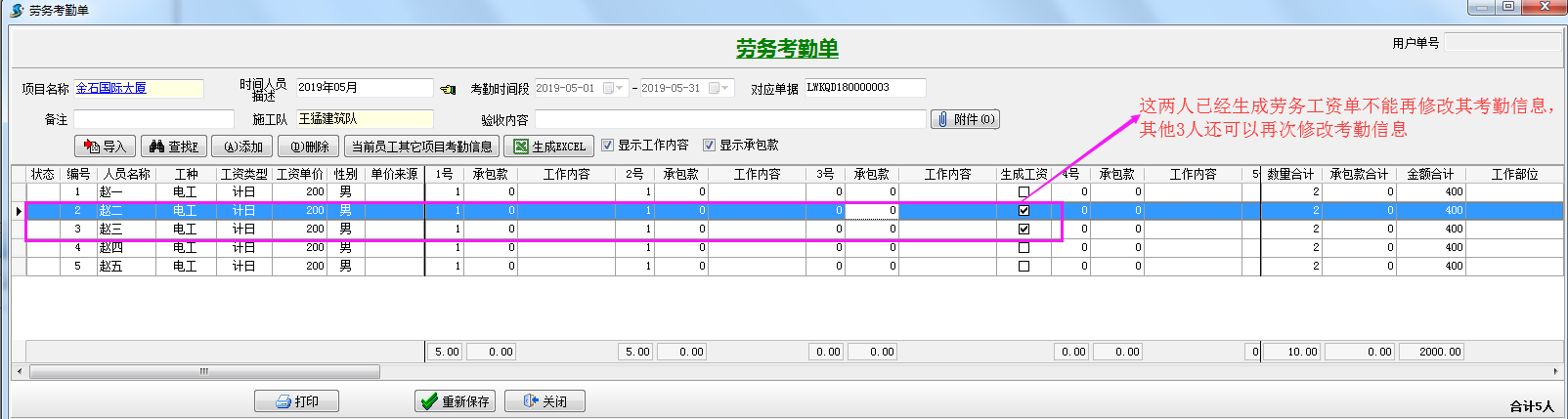

注:勞務考勤單、勞務計件單、勞務加班單、勞務預支單生成勞務工資單時可以不審核,就能生成勞務工資單,已生成工資單的勞務人員,其考勤單、加班單、計件單、預支單中不能再修改該人員的考勤、加班、計件、預支信息,其他沒有生成勞務工資表的人員可以更改勞務考勤、加班、計件、預支信息。如下圖:
分人結算

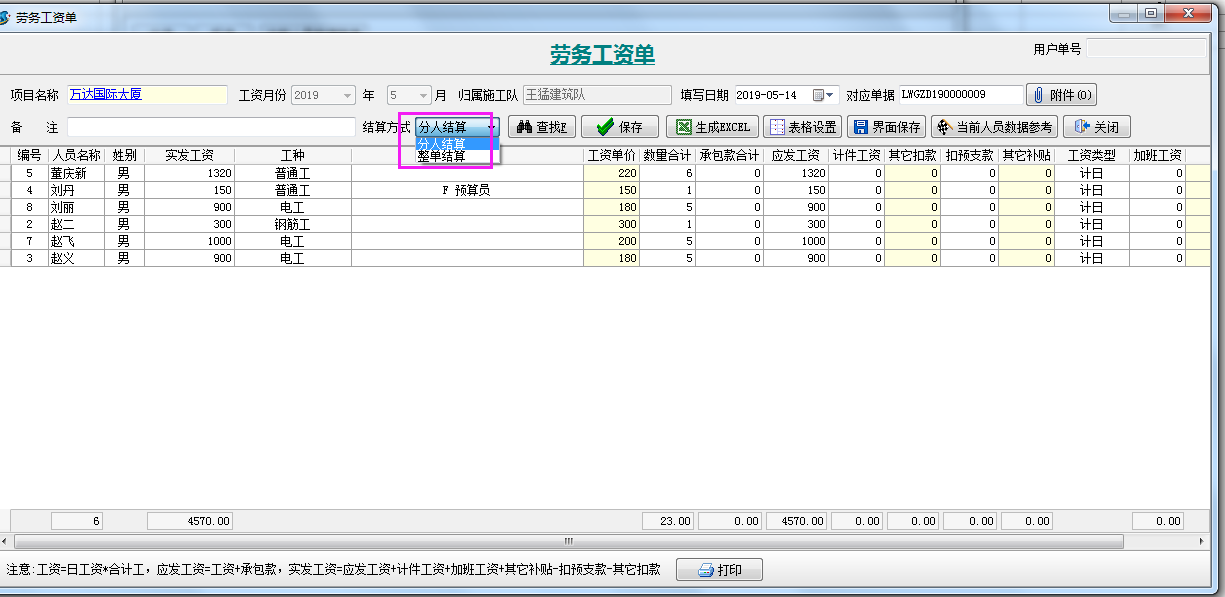

生成勞務工資單選擇還是
注:
1、結算過一次后,[結算方式]將不能再修改。
2、[整單結算]直接生成【付款申請單】或【付款單】。

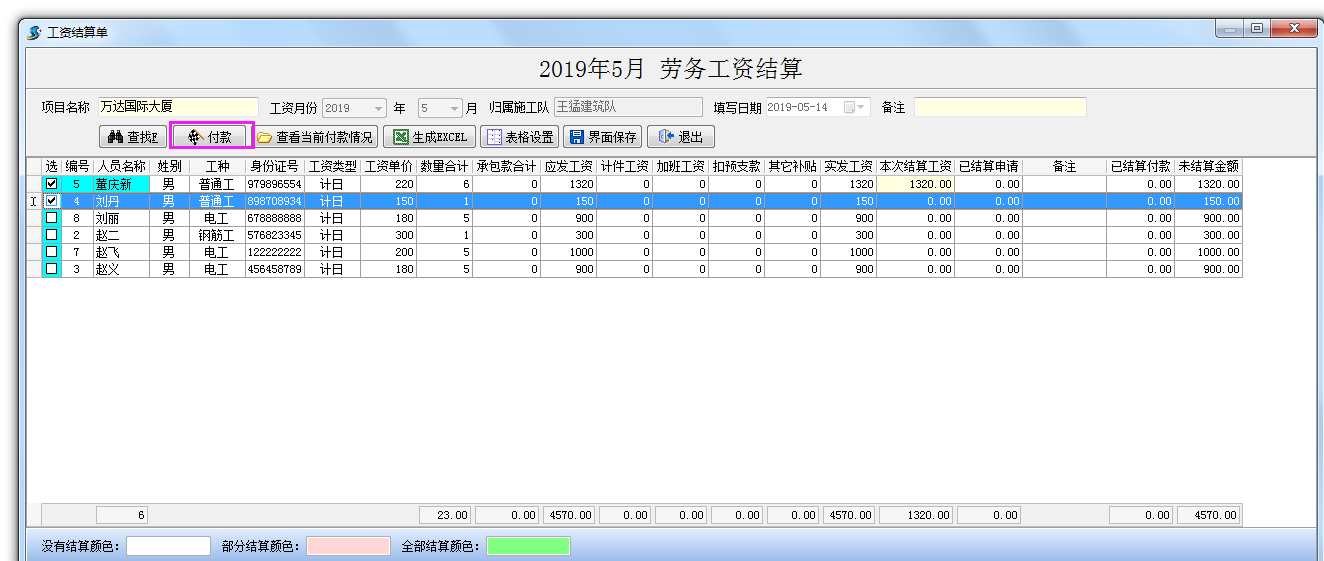

3、[分人結算]先進入[勞務工資結算]表(如下圖),給每個“選”打鉤的員工上輸入[本次結算工資]后,點【付款】后生成【付款申請單】或【付款單】。
4、一個勞務工資單可以多次結算或付款。

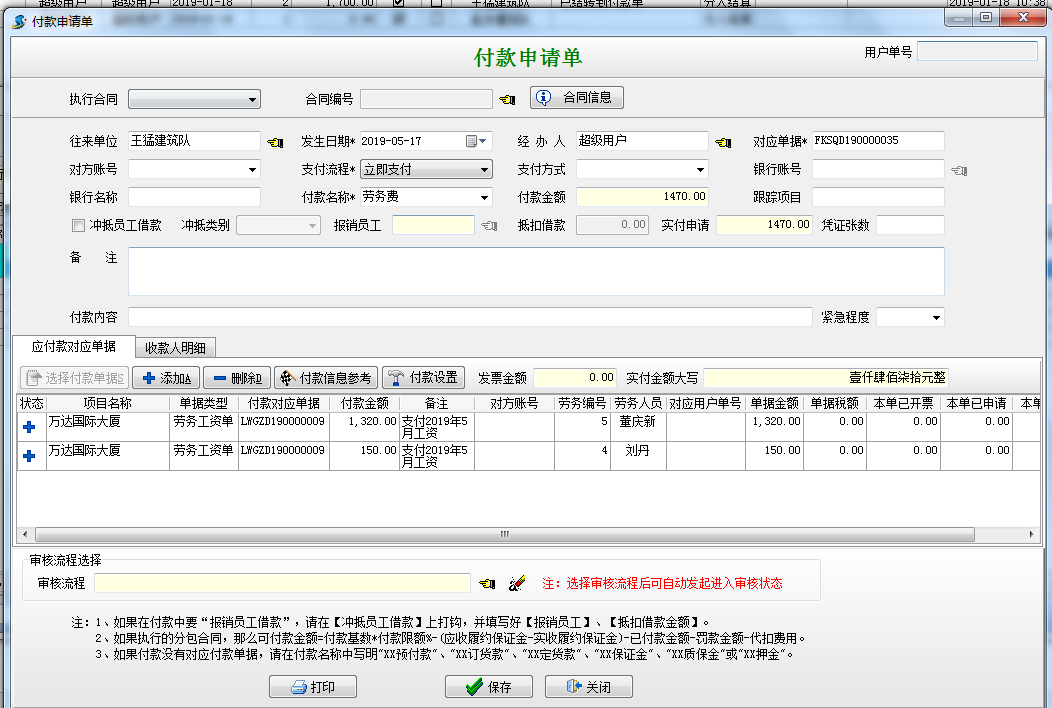

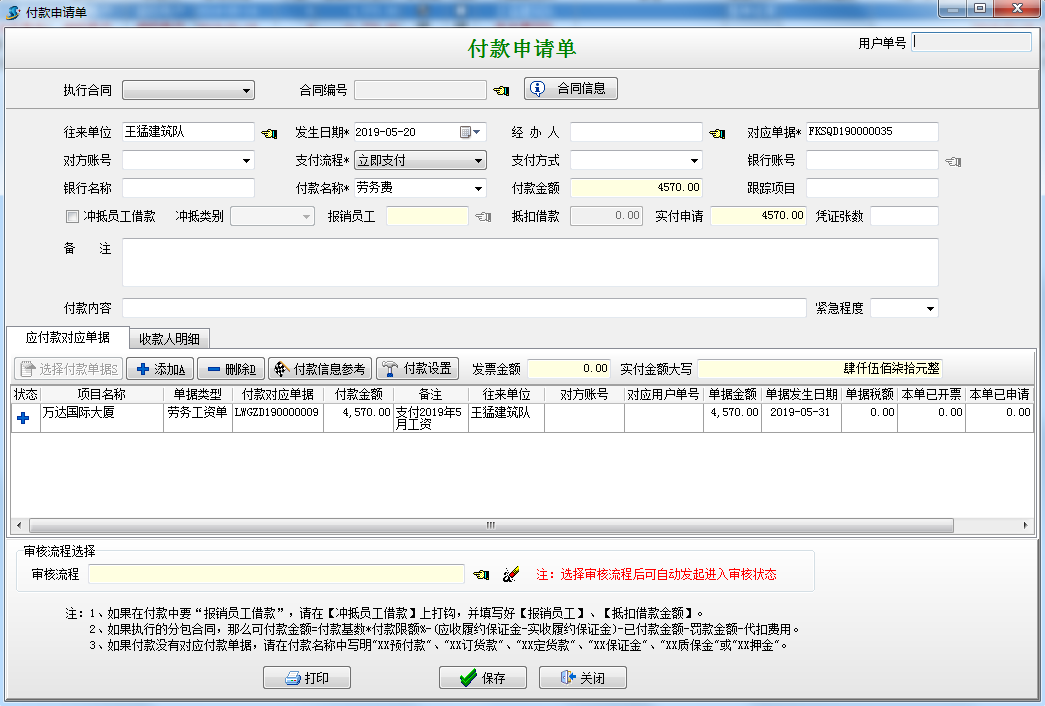

整單結算生成的付款申請:
勞務模塊的兩種案例:
正常情況,勞務班組工人發放工資,可按記日(或小時、記工、計分等)計算考勤,中途可能會預支工資(用【勞務預支單】),要給提前離職的部分勞務工人結算工資,或月底統一結算工資(用【勞務工資單】選擇結算員工即可)(成本反應到勞務成本中)。
特殊情況,與分包合同配合,記錄分包商班組的工人,不生成勞務工資表,根據記錄的班組考勤情況,到分包合同中不驗收,只付款。(成本反應到勞務成本中)
- ☆金石軟件放假通知
- ☆如何選擇適合的施工管理軟件?
- ☆金石工程項目管理軟件能為企業提供哪些
- ☆施工管理軟件具備哪些功能?
- ☆施工管理軟件怎么解決常見的工程管理問
- ☆中國水利水電第十工程局有限公司對工程
- ☆金石軟件新增項目結算提醒功能
- ☆金石云商平臺增加開標結果的公示功能
- ☆金石軟件新增往來單位增改單功能
- ☆金石軟件升級-增加腳標匯總
- ☆金石軟件升級——新增員工維護歸屬
- ☆金石軟件功能優化——對應承包合同編號
- ☆施工管理軟件為企業解決的問題
- ☆建筑工程施工管理軟件的特點
- ☆施工管理軟件——推動企業數字化的利器
