總價合同(以質保金付款節點控制)
總價合同也是項目管理中多見的合同形式,在這兒舉個例子,如下圖實例

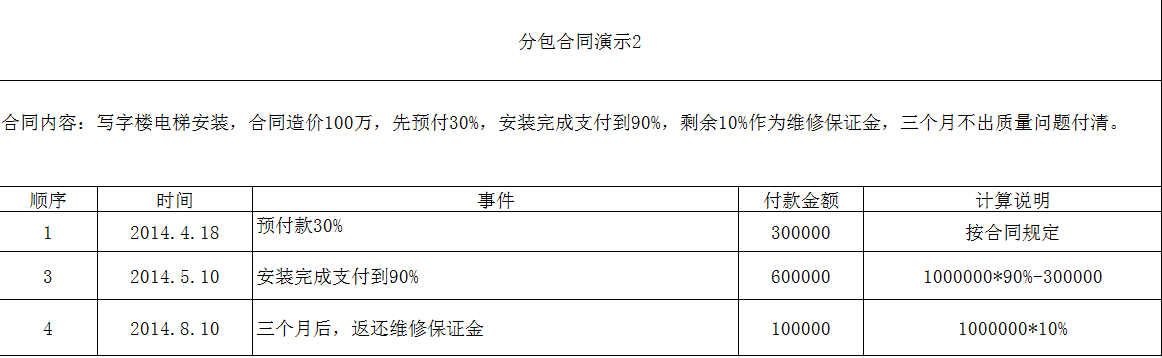

操作過程設計構思:合同書內容為寫字樓電梯安裝,并并不是按數量統計的,是一個售價,因而付款總數為按合同金額。因為最后要剩余10%作為維修保證金且周期相對性較為長,因而付款額度設置成90%。第一次為預付款,第二次做項目外包人力資源單全部工程竣工驗收,再付款到90%。三個月退還維修保證金時,先在合同書把付款額度改成0,再交最后的10%.

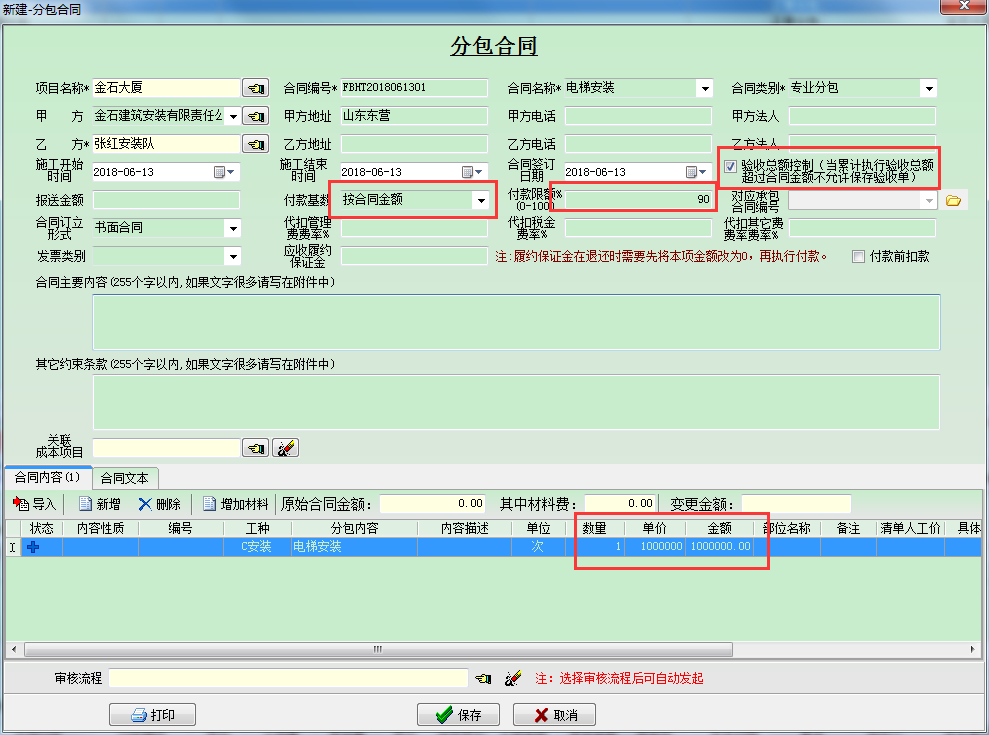

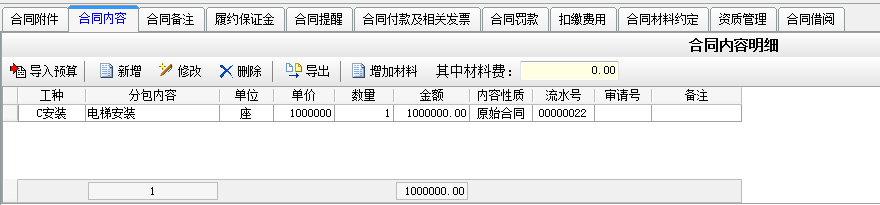

最開始創好一個分包合同,并再加上合同書內容,如下圖

在合同書付款及相關發票進行預付款。

安裝開展后進行工程外包工程竣工驗收。

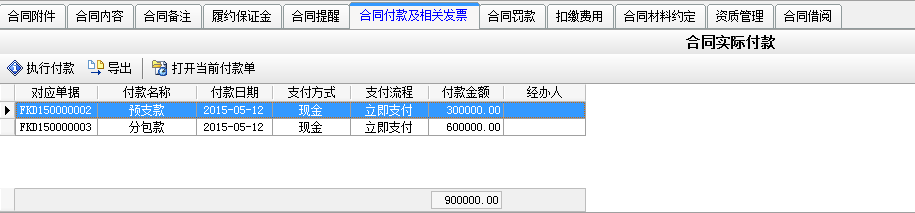

接著進行付款

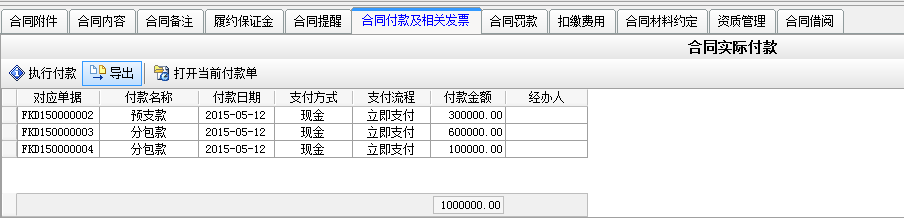

三個月后如無質量問題,付款剩下保證金。付款前先把付款額度改成0
那般這一總價合同就推行完畢。
